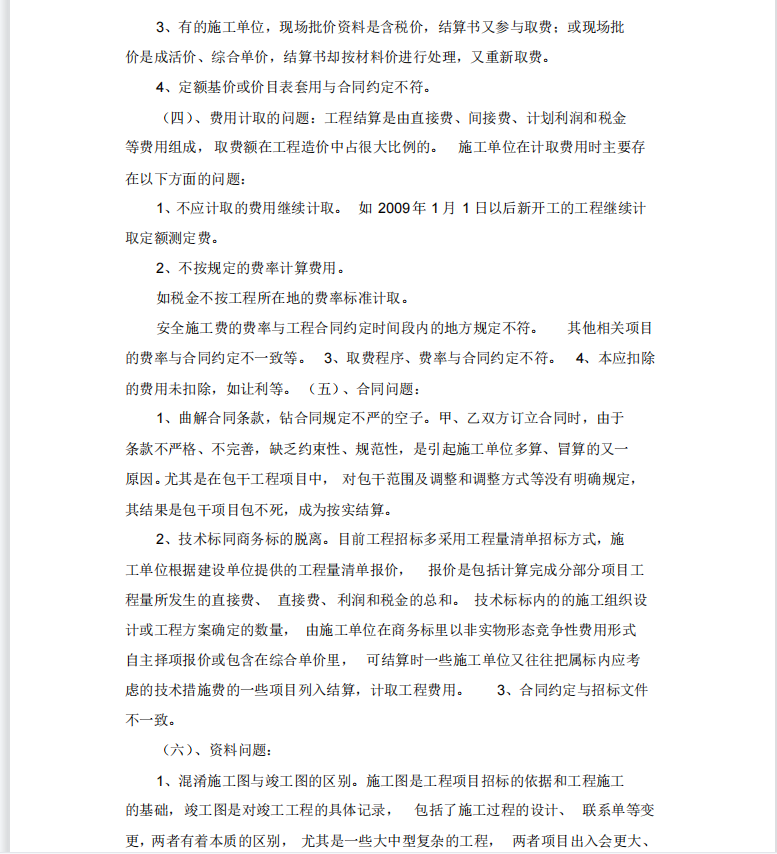

工程结算直接关系到甲乙双方经济利益, 涉及到业主的投资效益和承包方的经济效益。加强工程结算审核尤为重要,对投资方而言 , 能控制投资造价;对承包方而言,能获得最大收益。因此 , 切实解决工程结算审核中的常见问题,搞好工程竣工结算的审核把关, 是工程建设有关方面共同关心的大事。 对造价工程师而言,认真分析结算审核中发现的问题并提出相应的对策也就显得尤为必要。 一、工程结算审核中常见问题分析根据本人近几年的结算审核工作经验分析, 不管是采用定额计价模式的工程还是采用工程量清单计价模式的工程, 施工单位所报的工程结算中均或多或少的存在以下几个方面的问题:(一)、工程量的问题: 工程量是计算工程一切费用的基础,工程造价会随着工程量的增加而增加, 因此工程量计算正确与否对工程结算造价影响极大。 为了达到提高工程造价的目的, 施工单位会想尽一切办法来加大工程量,主要有以下几种方式:1、群体工程或大型工程中,经常由两个或以上的施工单位共同承建、这就存在混淆工程界限、交叉工程重复计费的现象:特别是对交界工程,从基础、砌墙体开始,到楼层找平,屋面防水找平,结构粉刷。两个不同的施工单位都报价因而造成重复计算。
