地铁站基坑开挖及支护专项施工方案 106P

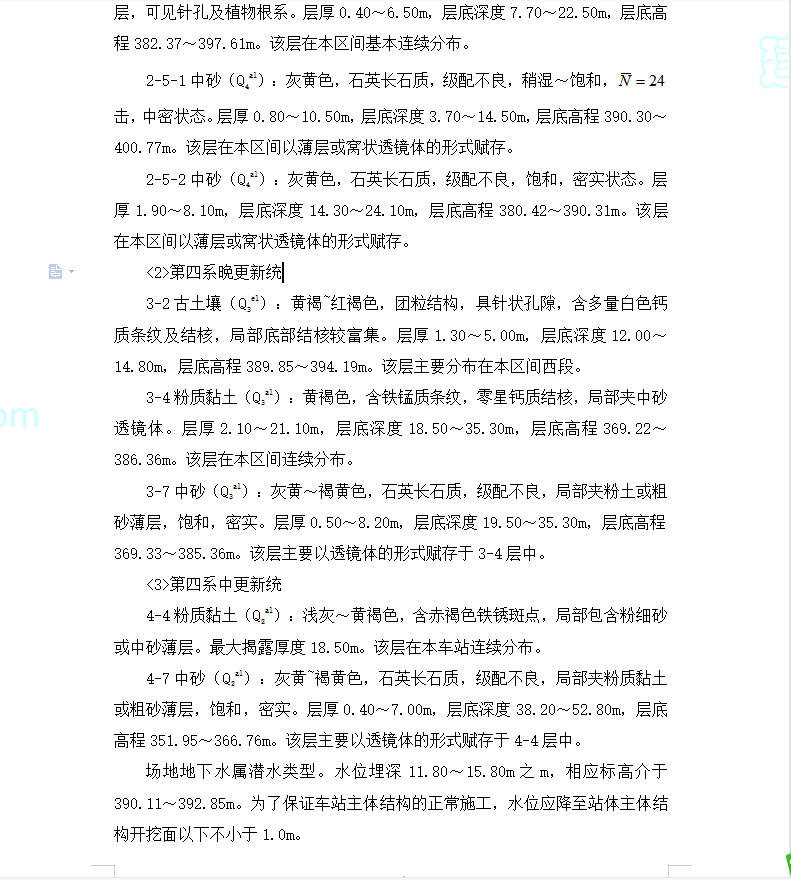

本站为地下二层岛式车站,车站长度285.76m,标准段宽度22.0m,站台净宽12.5m、长度118m。车站底板埋深14.86~18.62m,有效站台中心里程处的顶板覆土厚度约1.8m。车站设计里程为YDK28+902.702~YDK29+188.462,中心里程为YDK29+104.487。车站施工工期为2016年3月1日至2018年5月31日,共27个月。
车站主体基坑标准段围护结构采用Φ1000@1500的钻孔灌注桩,沿基坑竖向布置3道Φ609mm的钢管内支撑,钢支撑水平间距第一道约6m,第二道和第三道约3m。灌注桩间挡土采用挂网喷射混凝土,桩顶设置钢筋混凝土冠梁,第一道支撑撑在冠梁上,其余均撑在钢围檩上,钢围檩均采用2根工45b组合型钢。
车站主体基坑轨排井范围,围护结构采用Φ1000@1500的钻孔灌注桩,沿基坑竖向布置4道锚索,锚索水平间距1.5m,灌注桩挡土采用挂网喷射混凝土,桩顶设置钢筋混凝土冠梁,锚索均锚固在型钢组合腰梁上,型钢组合腰梁上均采用2根工28b组合型钢。
车站主体结构为现浇钢筋混凝土箱型框架结构,结构外设置外包防水层。本站考虑作为轨排基地,在车站主体线路上方设置两个轨排井。
