您当前位置:首页 » 岩土工程 » 边坡与基坑工程
科技创业园业务用房工程土方回填施工方案 3P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-12-02 14:14:22
  • 资料类型:RAR
  • 资料大小:43.7 KB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:civilcn.com
科技创业园业务用房工程土方回填施工方案 3P
本工程为XX国际科技创业园业务用房工程,主要由1#楼、2#楼、3#楼三幢单体组成, 1#为地下一层地上二十层结构,裙房部分为五层,3#楼为地下一层地上七层结构,2#楼为地下二层地上七层结构,1#楼与3#楼地下室部分为一个整体,2#楼地下室为单独地下室。
准备工作
根据工程施工图采用经纬仪将本工程所需回填的范围进行精确放样,设置好坐标控制点,同时在土方回填之前将所有基坑回填范围内地表上的杂物以及积水应清除。
回填前先对地下室基础墙外防水层、保护层进行检查验收,并办好隐检手续。基础混凝土强度达到规定要求才能进行回填土。
三、土方回填方法
回土前,应做好水平标志,以控制回填土的高度。将基坑内垃圾大那个杂物清理干净。基坑回填前,必须清理到基础底面标高,将回落的松散垃圾、木块、树根、扣件、钢管等清理干净,抽除基坑内集水、淤泥,验收基地标高。

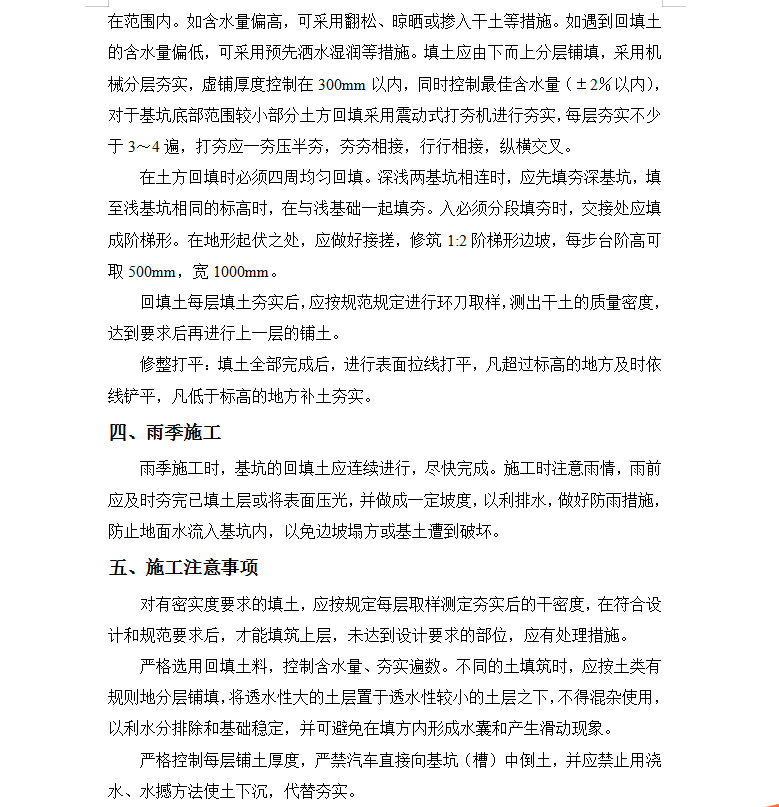

检查回填土的质量有无杂物,粒径应符合规定,以及回填土的含水量应控制在范围内。如含水量偏高,可采用翻松、晾晒或掺入干土等措施。如遇到回填土的含水量偏低,可采用预先洒水湿润等措施。填土应由下而上分层铺填,采用机械分层夯实,虚铺厚度控制在300mm以内,同时控制最佳含水量(±2%以内),对于基坑底部范围较小部分土方回填采用震动式打夯机进行夯实,每层夯实不少于3~4遍,打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。
在土方回填时必须四周均匀回填。深浅两基坑相连时,应先填夯深基坑,填至浅基坑相同的标高时,在与浅基础一起填夯。入必须分段填夯时,交接处应填成阶梯形。在地形起伏之处,应做好接搓,修筑1:2阶梯形边坡,每步台阶高可取500mm,宽1000mm。
回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后再进行上一层的铺土。
修整打平:填土全部完成后,进行表面拉线打平,凡超过标高的地方及时依线铲平,凡低于标高的地方补土夯实。
软件截图
  • 科技创业园业务用房工程土方回填施工方案 3P
  • 科技创业园业务用房工程土方回填施工方案 3P
