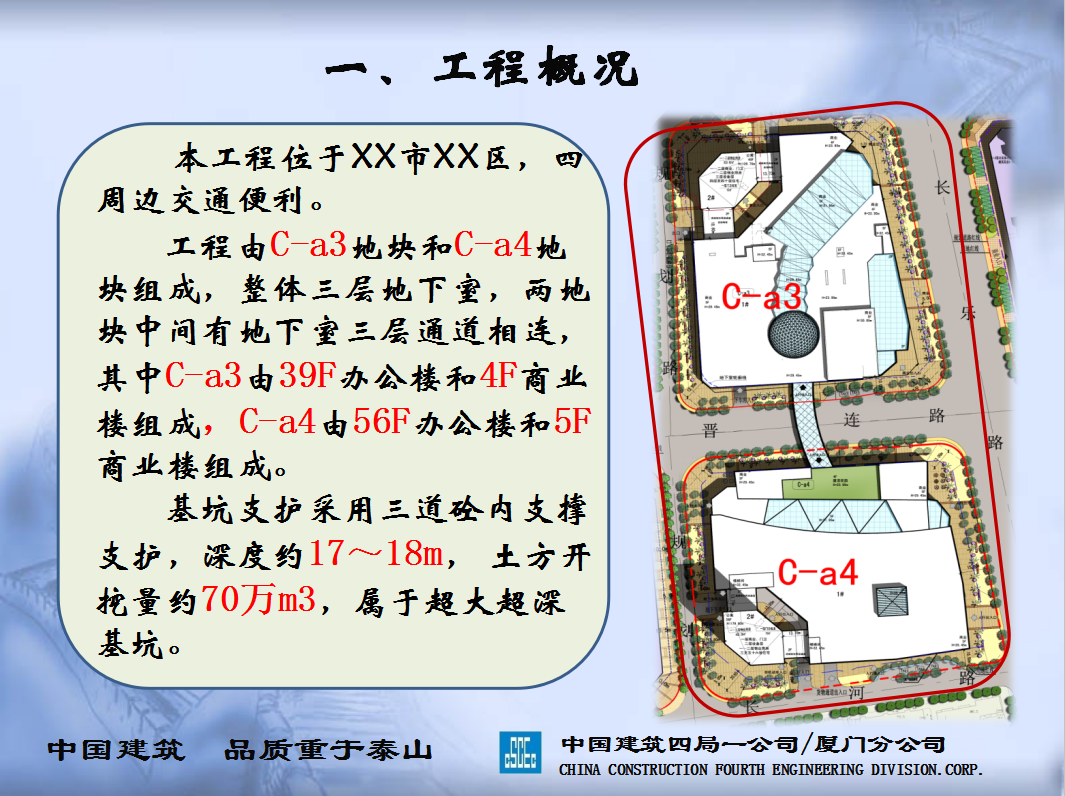

本工程位于XX市XX区,四周边交通便利。
工程由C-a3地块和C-a4地块组成,整体三层地下室,两地块中间有地下室三层通道相连,其中C-a3由39F办公楼和4F商业楼组成,C-a4由56F办公楼和5F商业楼组成。
基坑支护采用三道砼内支撑支护,深度约17~18m, 土方开挖量约70万m3,属于超大超深基坑。

三、选题理由
理由一:基坑开挖出土量大、工期紧
基坑总占地面积共30648.61m2,开挖深度达17~18m,总出土方量约700000m3。如何在成本投入少而又能满足业主节点工期要求的前提下开挖出土是本工程难点。
理由二:场外环境条件限制
基坑周边紧邻高层建筑物和市区主干道,基坑边线距离红线约3~4米,基坑周边出土周转场地必须考虑。
理由三:场内地质条件复杂
根据地勘报告显示场地内淤泥质土层较厚,且含水率较大,采用单排灌注桩与三道混凝土内支撑形式支护,常规施工工艺无法满足必须进行改进和创新。
