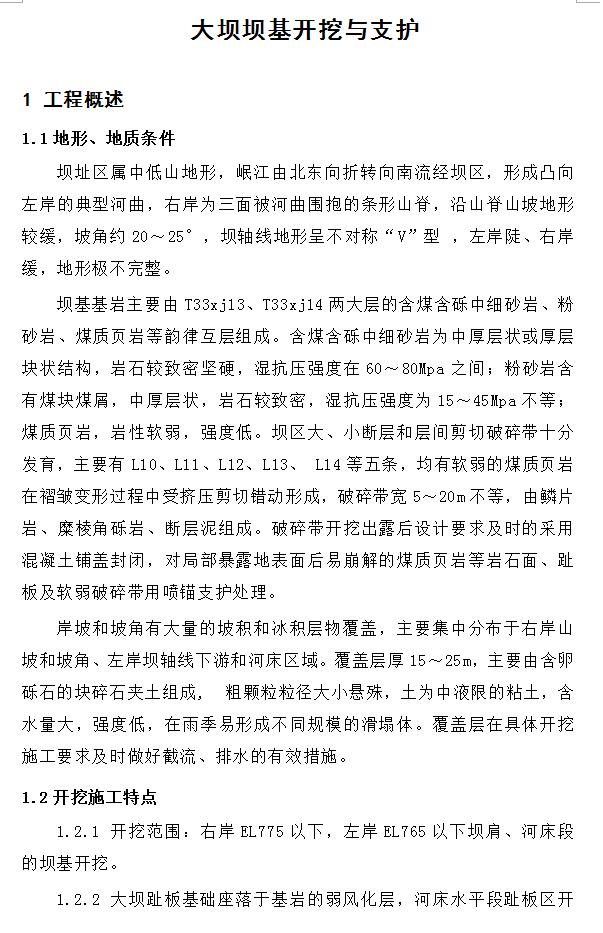

某大坝坝基开挖与支护施工方案
1.2.1 开挖范围:右岸EL775以下,左岸EL765以下坝肩、河床段的坝基开挖。

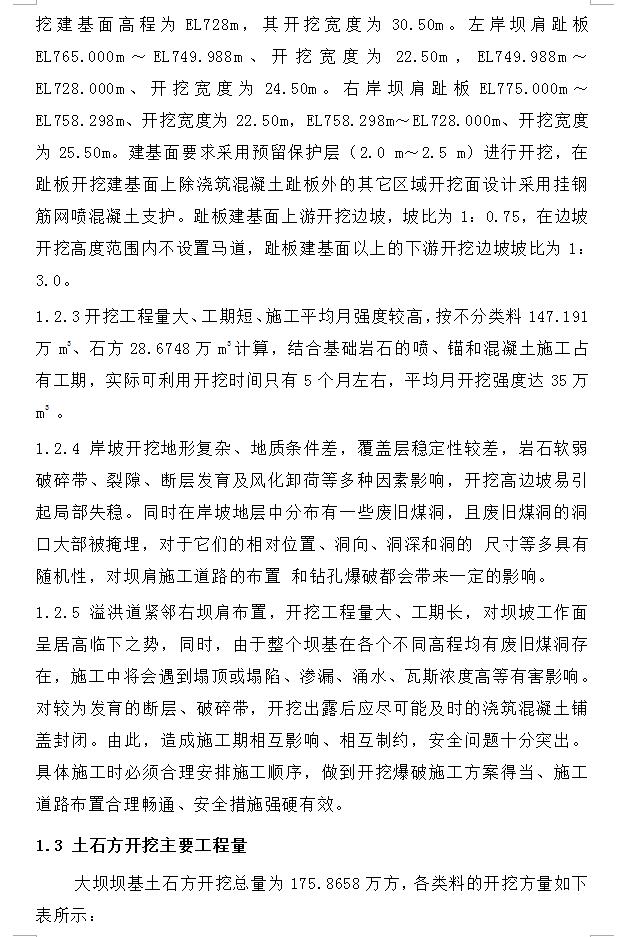

1.2.2 大坝趾板基础座落于基岩的弱风化层,河床水平段趾板区开挖建基面高程为EL728m,其开挖宽度为30.50m。左岸坝肩趾板EL765.000m~EL749.988m、开挖宽度为22.50m,EL749.988m~EL728.000m、开挖宽度为24.50m。右岸坝肩趾板EL775.000m~EL758.298m、开挖宽度为22.50m,EL758.298m~EL728.000m、开挖宽度为25.50m。建基面要求采用预留保护层(2.0 m~2.5 m)进行开挖,在趾板开挖建基面上除浇筑混凝土趾板外的其它区域开挖面设计采用挂钢筋网喷混凝土支护。趾板建基面上游开挖边坡,坡比为1:0.75,在边坡开挖高度范围内不设置马道,趾板建基面以上的下游开挖边坡坡比为1:3.0。
1.2.3开挖工程量大、工期短、施工平均月强度较高,按不分类料147.191万m3、石方28.6748万m3计算,结合基础岩石的喷、锚和混凝土施工占有工期,实际可利用开挖时间只有5个月左右,平均月开挖强度达35万m3 。
1.2.4 岸坡开挖地形复杂、地质条件差,覆盖层稳定性较差,岩石软弱破碎带、裂隙、断层发育及风化卸荷等多种因素影响,开挖高边坡易引起局部失稳。同时在岸坡地层中分布有一些废旧煤洞,且废旧煤洞的洞口大部被掩埋,对于它们的相对位置、洞向、洞深和洞的 尺寸等多具有随机性,对坝肩施工道路的布置 和钻孔爆破都会带来一定的影响。
1.2.5 溢洪道紧邻右坝肩布置,开挖工程量大、工期长,对坝坡工作面呈居高临下之势,同时,由于整个坝基在各个不同高程均有废旧煤洞存在,施工中将会遇到塌顶或塌陷、渗漏、涌水、瓦斯浓度高等有害影响。对较为发育的断层、破碎带,开挖出露后应尽可能及时的浇筑混凝土铺盖封闭。由此,造成施工期相互影响、相互制约,安全问题十分突出。具体施工时必须合理安排施工顺序,做到开挖爆破施工方案得当、施工道路布置合理畅通、安全措施强硬有效。
