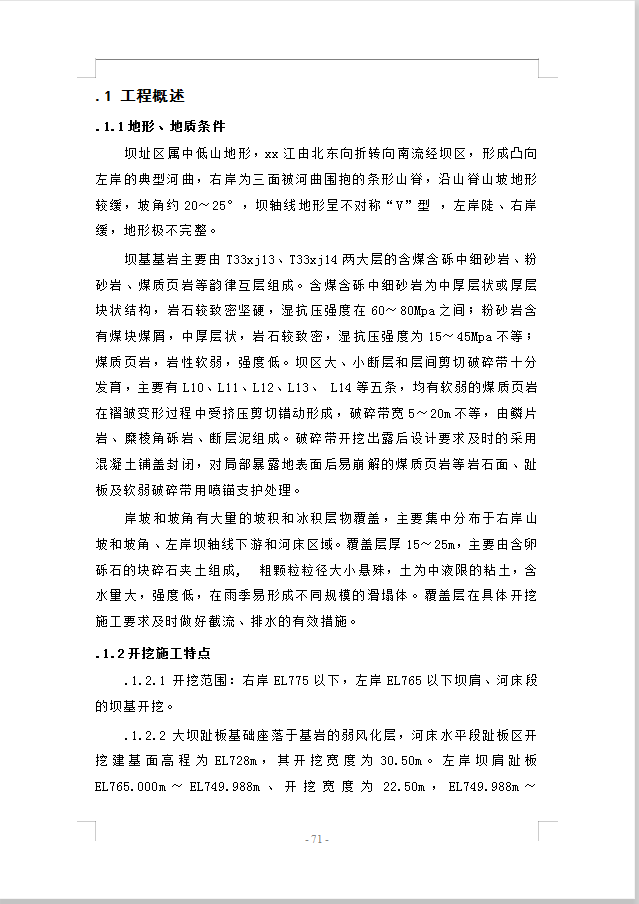

坝基开挖与支护工程施工工艺
本资料为坝基开挖与支护工程施工工艺,共27页。
坝基基岩主要由T33xj13、T33xj14两大层的含煤含砾中细砂岩、粉砂岩、煤质页岩等韵律互层组成。含煤含砾中细砂岩为中厚层状或厚层块状结构,岩石较致密坚硬,湿抗压强度在60~80Mpa之间;粉砂岩含有煤块煤屑,中厚层状,岩石较致密,湿抗压强度为15~45Mpa不等;煤质页岩,岩性软弱,强度低。坝区大、小断层和层间剪切破碎带十分发育,主要有L10、L11、L12、L13、 L14等五条,均有软弱的煤质页岩在褶皱变形过程中受挤压剪切错动形成,破碎带宽5~20m不等,由鳞片岩、糜棱角砾岩、断层泥组成。破碎带开挖出露后设计要求及时的采用混凝土铺盖封闭,对局部暴露地表面后易崩解的煤质页岩等岩石面、趾板及软弱破碎带用喷锚支护处理。
