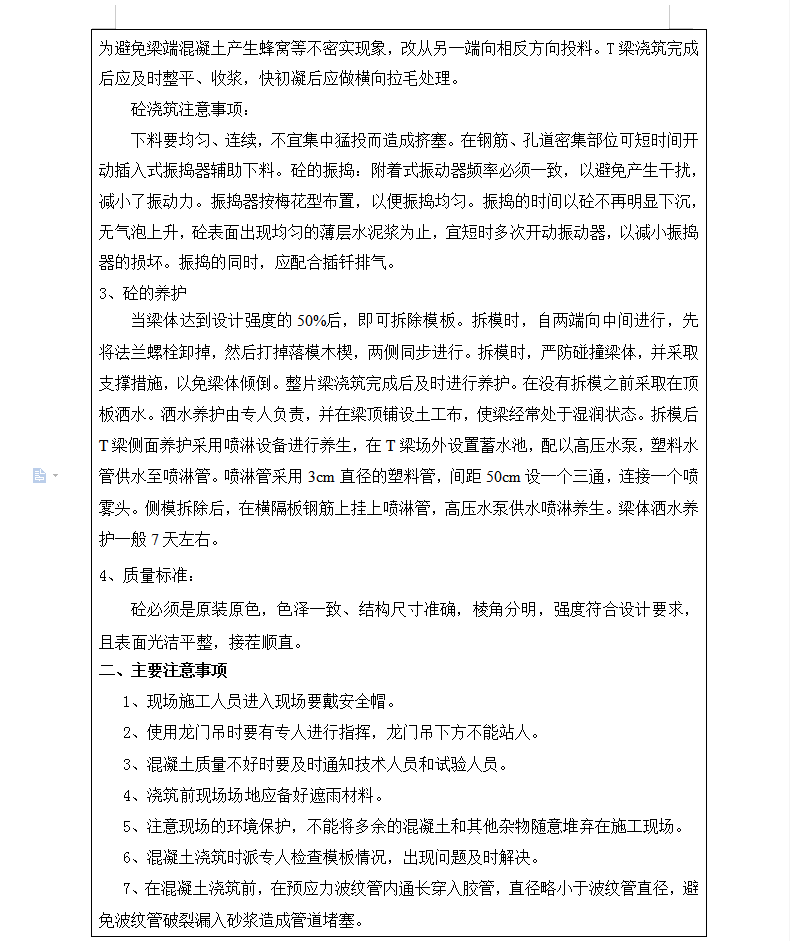

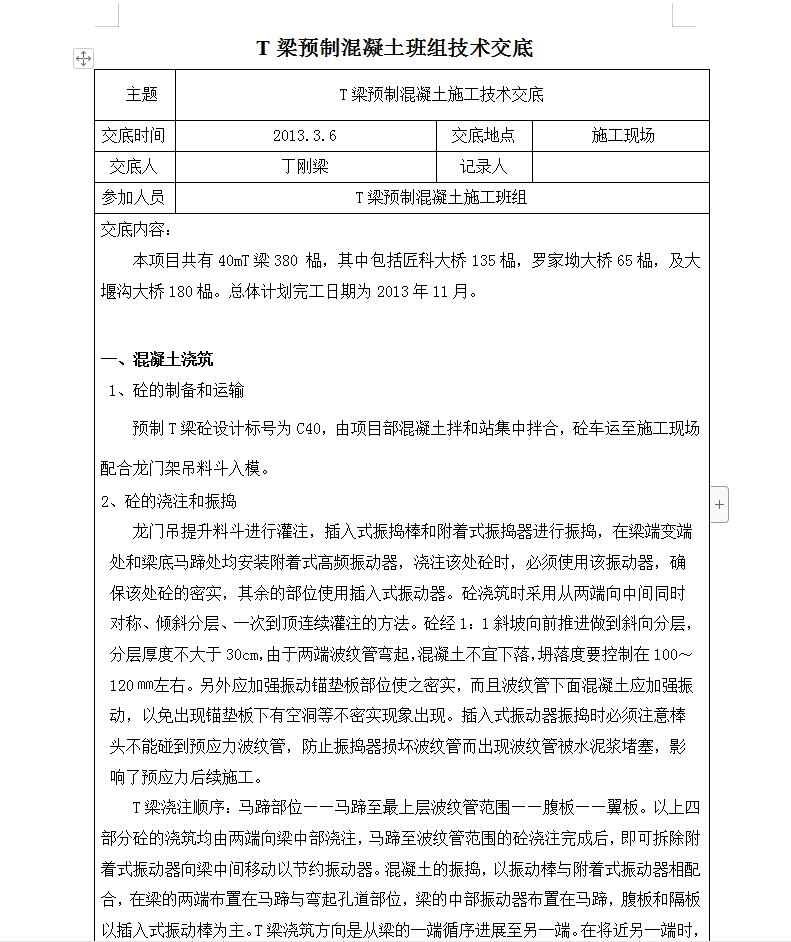

交底内容:
本项目共有40mT梁380 榀,其中包括匠科大桥135榀,罗家坳大桥65榀,及大堰沟大桥180榀。总体计划完工日期为2013年11月。
一、混凝土浇筑
1、砼的制备和运输
预制T梁砼设计标号为C40,由项目部混凝土拌和站集中拌合,砼车运至施工现场配合龙门架吊料斗入模。
2、砼的浇注和振捣
龙门吊提升料斗进行灌注,插入式振捣棒和附着式振捣器进行振捣,在梁端变端处和梁底马蹄处均安装附着式高频振动器,浇注该处砼时,必须使用该振动器,确保该处砼的密实,其余的部位使用插入式振动器。砼浇筑时采用从两端向中间同时对称、倾斜分层、一次到顶连续灌注的方法。砼经1:1斜坡向前推进做到斜向分层,分层厚度不大于30cm,由于两端波纹管弯起,混凝土不宜下落,坍落度要控制在100~120㎜左右。另外应加强振动锚垫板部位使之密实,而且波纹管下面混凝土应加强振动,以免出现锚垫板下有空洞等不密实现象出现。插入式振动器振捣时必须注意棒头不能碰到预应力波纹管,防止振捣器损坏波纹管而出现波纹管被水泥浆堵塞,影响了预应力后续施工。
