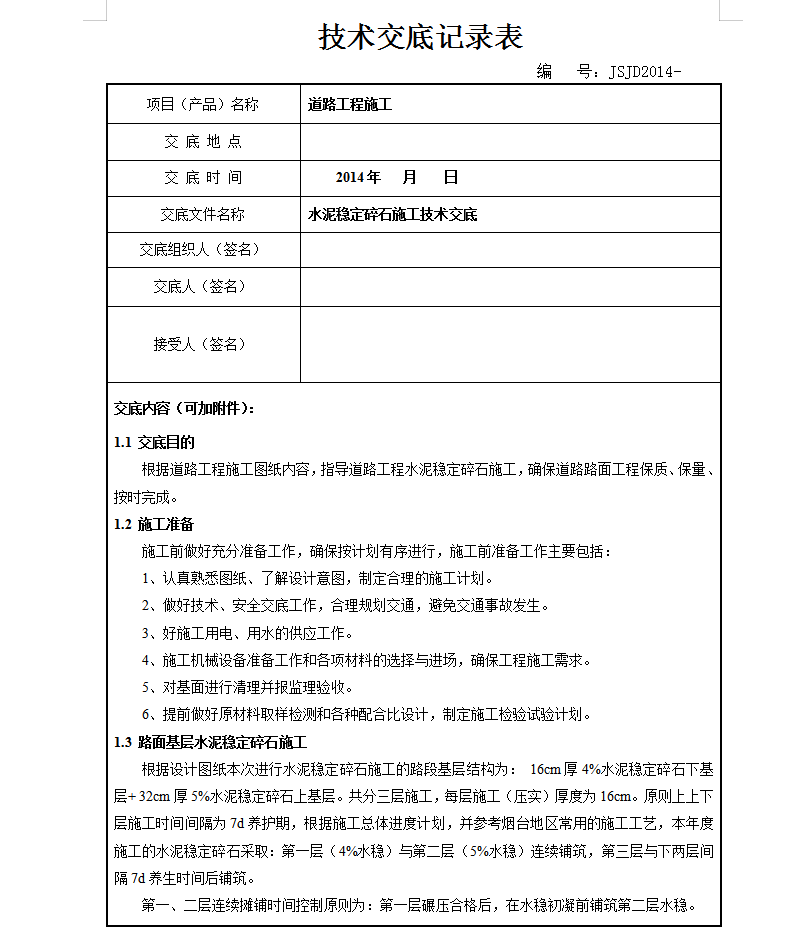

交底内容(可加附件):
1.1交底目的
根据道路工程施工图纸内容,指导道路工程水泥稳定碎石施工,确保道路路面工程保质、保量、按时完成。
1.2施工准备
施工前做好充分准备工作,确保按计划有序进行,施工前准备工作主要包括:
1、认真熟悉图纸、了解设计意图,制定合理的施工计划。
2、做好技术、安全交底工作,合理规划交通,避免交通事故发生。
3、好施工用电、用水的供应工作。
4、施工机械设备准备工作和各项材料的选择与进场,确保工程施工需求。
5、对基面进行清理并报监理验收。
6、提前做好原材料取样检测和各种配合比设计,制定施工检验试验计划。
1.3路面基层水泥稳定碎石施工
根据设计图纸本次进行水泥稳定碎石施工的路段基层结构为: 16cm厚4%水泥稳定碎石下基层+ 32cm厚5%水泥稳定碎石上基层。共分三层施工,每层施工(压实)厚度为16cm。原则上上下层施工时间间隔为7d养护期,根据施工总体进度计划,并参考烟台地区常用的施工工艺,本年度施工的水泥稳定碎石采取:第一层(4%水稳)与第二层(5%水稳)连续铺筑,第三层与下两层间隔7d养生时间后铺筑。

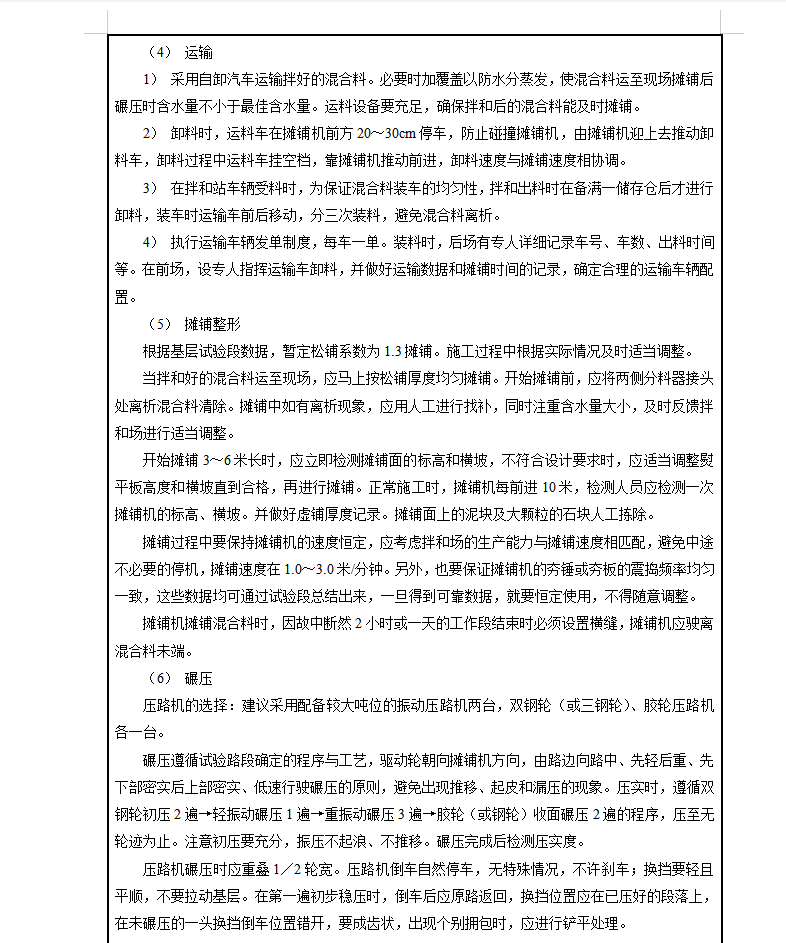

第一、二层连续摊铺时间控制原则为:第一层碾压合格后,在水稳初凝前铺筑第二层水稳。
施工时采用流水作业法,使各工序紧密衔接。特别是要尽量缩短从拌和到碾压之间的延迟时间。

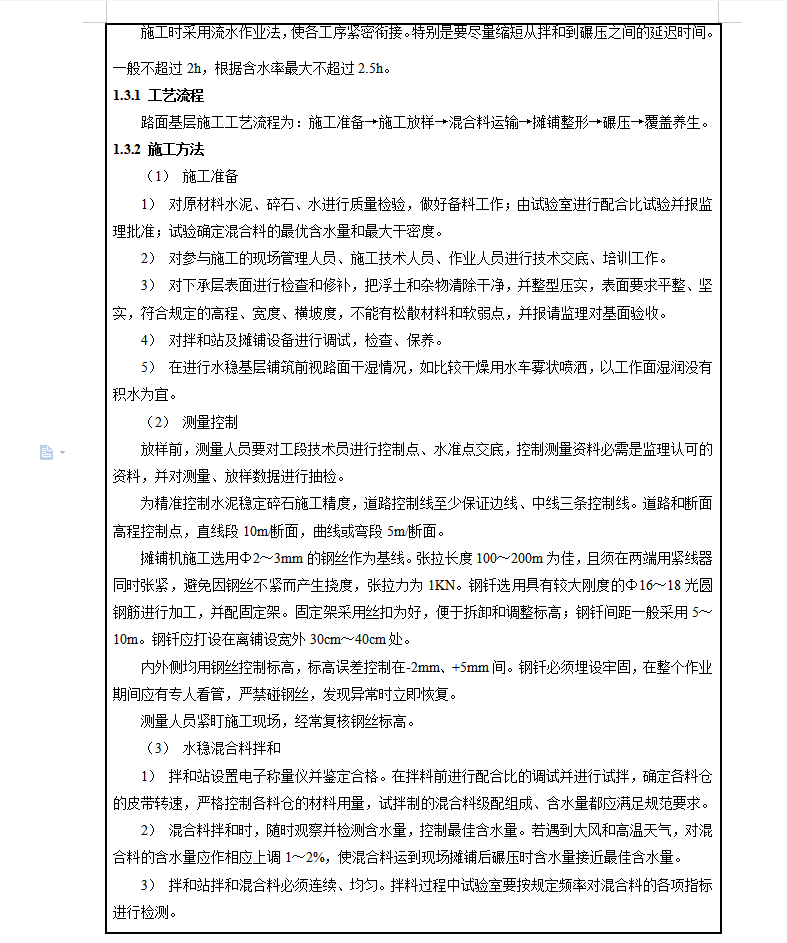

一般不超过2h,根据含水率最大不超过2.5h。
1.3.1工艺流程
路面基层施工工艺流程为:施工准备→施工放样→混合料运输→摊铺整形→碾压→覆盖养生。
1.3.2施工方法
(1)施工准备
1)对原材料水泥、碎石、水进行质量检验,做好备料工作;由试验室进行配合比试验并报监理批准;试验确定混合料的最优含水量和最大干密度。
2)对参与施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作。
3)对下承层表面进行检查和修补,把浮土和杂物清除干净,并整型压实,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并报请监理对基面验收。
4)对拌和站及摊铺设备进行调试,检查、保养。
5)在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为宜。
