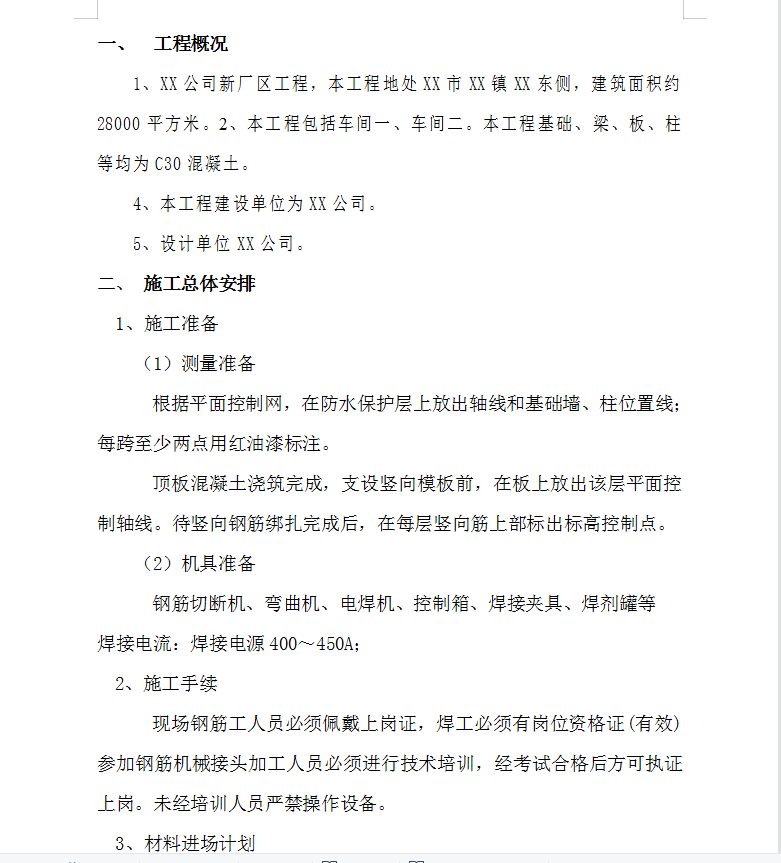

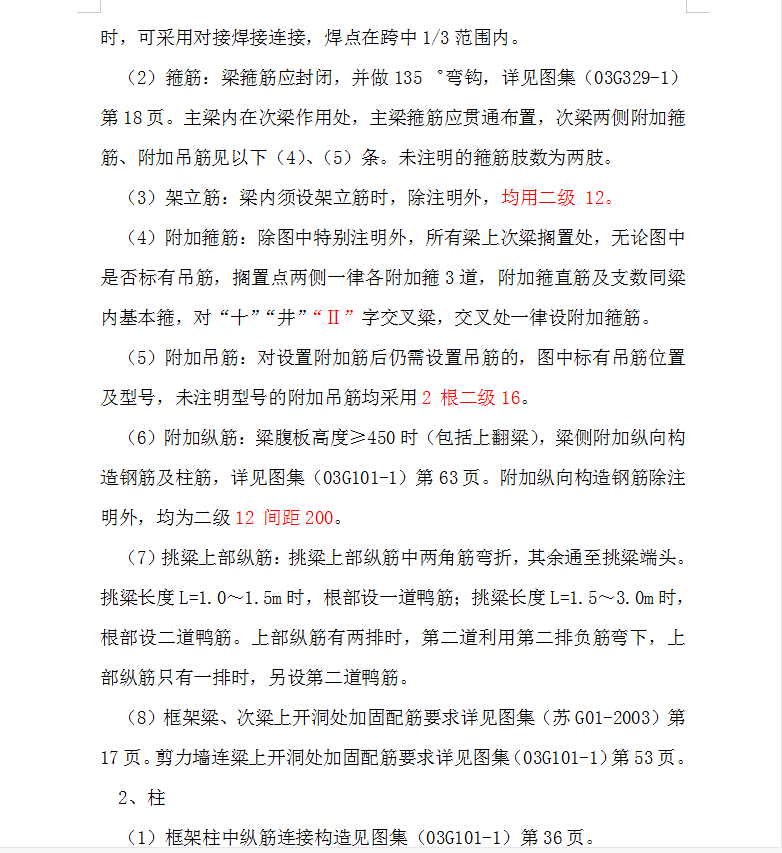

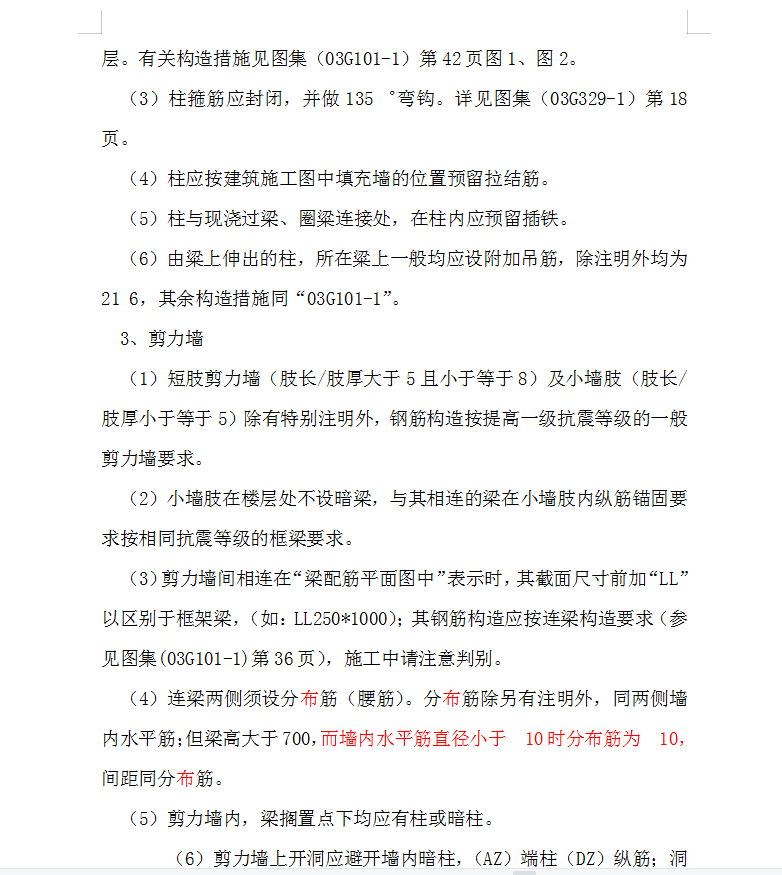

厂区工程钢筋工程施工方案 10P
XX公司新厂区工程,本工程地处XX市XX镇XX东侧,建筑面积约28000平方米。本工程包括车间一、车间二。本工程基础、梁、板、柱等均为C30混凝土。本工程建设单位为XX公司。设计单位XX公司。根据平面控制网,在防水保护层上放出轴线和基础墙、柱位置线;每跨至少两点用红油漆标注。顶板混凝土浇筑完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎完成后,在每层竖向筋上部标出标高控制点。机具准备:钢筋切断机、弯曲机、电焊机、控制箱、焊接夹具、焊剂罐等焊接电流:焊接电源400~450A
