指挥中心项目吊篮施工安全监理交底 8P
本工程位XXXX,结构为框架剪力墙,塔楼地上23层高度99.3米,裙楼地上五层31.55米。主体施工与二次结构交叉作业,外墙施工需使用吊篮施工。
一般要求
1、吊篮的工作环境温度为-20—40度。
2、吊篮平台在工作处阵风风速不大于10.8m/s(相当于6级风力)
3、吊篮操作人员必须是适合于高处作业并经过技术培训和考核合格的人员持证上岗。
吊篮平台要求

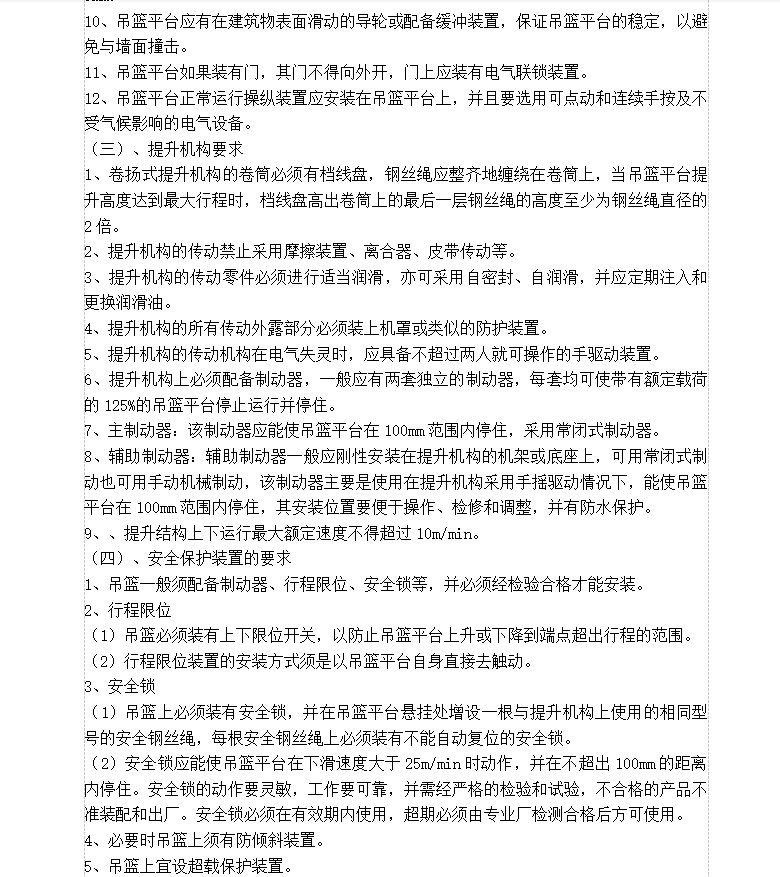

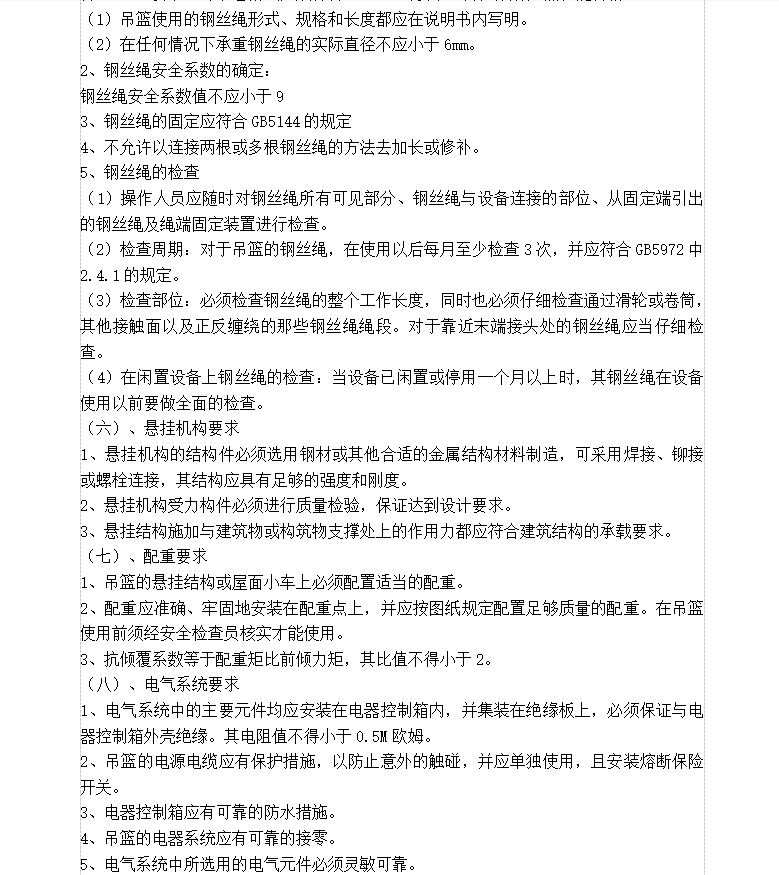

1、吊篮平台的结构应能承受2倍的均布额定荷载,出厂前必须做荷载实验,并应检查焊缝是否开裂和螺栓是否有松动现象。
2、吊篮平台主要受力构件的焊缝必须进行质量检验保证焊缝达到设计要求。
3、吊篮平台的底板必须有防滑措施
4、吊篮平台与提升机构的连接必须牢固、可靠,不得有松动现象,并应经常检查。
5、吊篮平台内应设有安全带和工具的钩挂装置。
6、吊篮平台内最小通道宽度不小于400mm,底板有效面积不小于每人0.25㎡.
7、吊篮平台上必须装有固定式的安全扶栏,靠建筑物一侧的高度不小于800mm,后侧及两边的高度不小于1100mm,扶栏应能承受1000N水平移动的集中荷载。
8、吊篮平台安全扶栏所有构件应光滑、无毛刺,安装后不应有歪斜、扭曲、变形及其他缺陷。
9、沿吊篮平台底板四周应装有高度不小于100-150mm的挡板,挡板与底板间隙不得大于5mm。
10、吊篮平台应有在建筑物表面滑动的导轮或配备缓冲装置,保证吊篮平台的稳定,以避免与墙面撞击。
11、吊篮平台如果装有门,其门不得向外开,门上应装有电气联锁装置。
12、吊篮平台正常运行操纵装置应安装在吊篮平台上,并且要选用可点动和连续手按及不受气候影响的电气设备。
