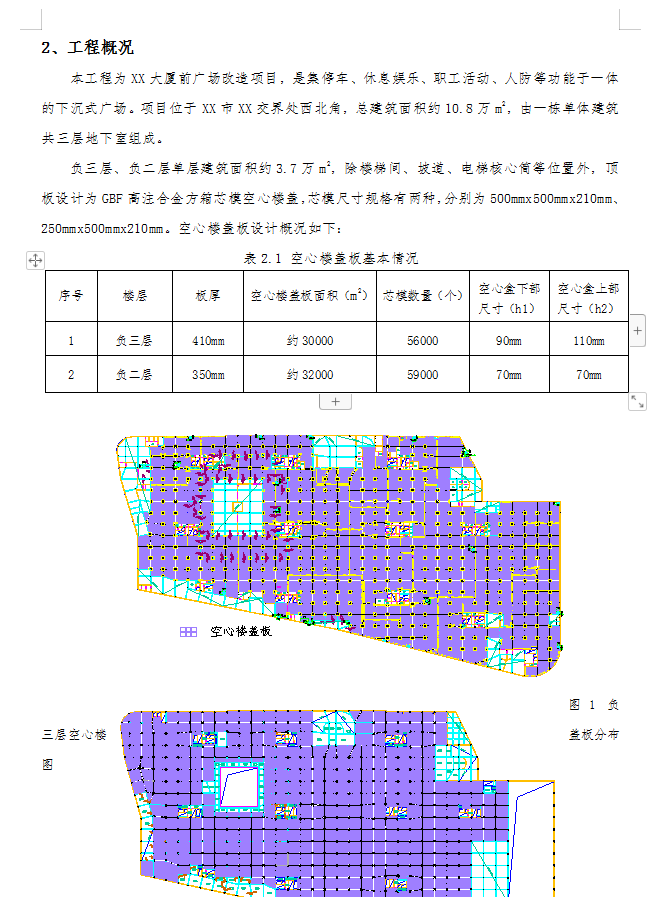

本工程为XX大厦前广场改造项目,是集停车、休息娱乐、职工活动、人防等功能于一体的下沉式广场。项目位于XX市XX路交界处西北角,总建筑面积约10.8万m2,由一栋单体建筑共三层地下室组成。负三层、负二层单层建筑面积约3.7万m2,除楼梯间、坡道、电梯核心筒等位置外,顶板设计为GBF高注合金方箱芯模空心楼盖
1)支模架搭设及模板安装
采用键槽式支模架,立杆纵、横向间距以300mm为模数,且不超过1.2m,水平杆步距以500mm为模数,且不超过1.5m,扫地杆离地面间距不超过300mm。
梁、板模采用15mm厚红木胶合板,辅以钢管、木枋、对拉螺杆进行加固,具体支模方式详见《模板工程专项施工方案》,模板按照3‰起拱。
2)梁及楼板底筋绑扎、水电管线预埋
将模板表面杂物清扫干净,按照图纸设计间距弹放钢筋定位线并排布钢筋,绑扎牢固并
摆放保护层垫块。板底钢筋交叉点用12#抗浮铁丝穿过模板后,与背楞(木方)、支模架拉结固定,抗浮点从梁边300mm开始,纵横间距为800mm。
水电管线预留、预埋将采用BIM技术进行深化设计,并指导现场施工。
图4 机电预埋件
3)GBF高注合金方箱定位放线
根据施工图纸中方箱的排版图,现场建立轴线网,拉通线对方箱进行定位、放线。

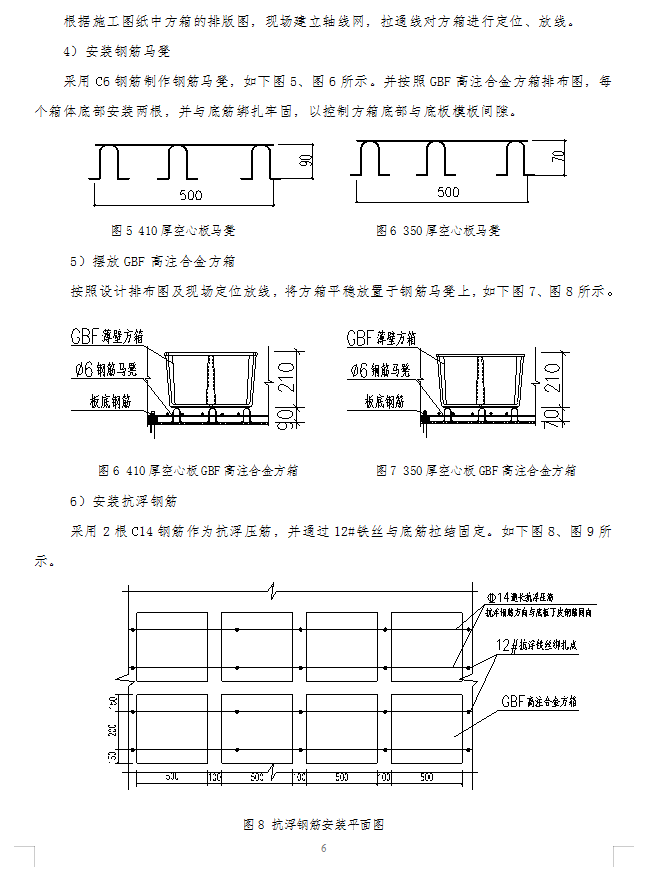

4)安装钢筋马凳
采用C6钢筋制作钢筋马凳,如下图5、图6所示。并按照GBF高注合金方箱排布图,每个箱体底部安装两根,并与底筋绑扎牢固,以控制方箱底部与底板模板间隙。
5)摆放GBF高注合金方箱
按照设计排布图及现场定位放线,将方箱平稳放置于钢筋马凳上
6)安装抗浮钢筋
采用2根C14钢筋作为抗浮压筋,并通过12#铁丝与底筋拉结固定。
7)安装板面钢筋
板面钢筋设计为C14钢筋,纵横向间距为200mm,保护层厚度为20mm。按照设计图纸间距弹放板面部钢筋定位线并排布钢筋,负二层抗浮压筋与楼面间距为110mm,在方箱与板面筋之间设置垫块,尺寸为50mm×50mm×64mm。
......
