建筑面积 32043m2 ,占地面积:3000m2,地上部分面积:28001 m2, 地下部分建筑面积:4042 m2,建筑用途:房地产交易市场及办公用房,地下层数:主楼地下两层,付楼一层,地上层数:25层.基础结构形式:筏形基础,底板厚2.2m,主体结构形式:现浇钢筋混凝土框架-剪力墙结构体系,屋盖结构形式:现浇预应力钢筋混凝土无梁屋盖楼板.工程特点与难点:施工工期要求:工程合同总工期为605d,比定额工期要少3个月。并且还有高考期间,政府对施工时间的限制。因此,阶段时间内资源投入大,对总承包方的管理、协调、组织能力要求很高。两个冬期及两个雨期的影响:施工总工期内逢两个冬期、两个雨期,其中基础工程施工在冬期、上部结构施工、外装饰工程施工在雨期,因此合理的安排和组织是项目管理中的重中之重。
目录
一、编制依据
二、工 程 概 况

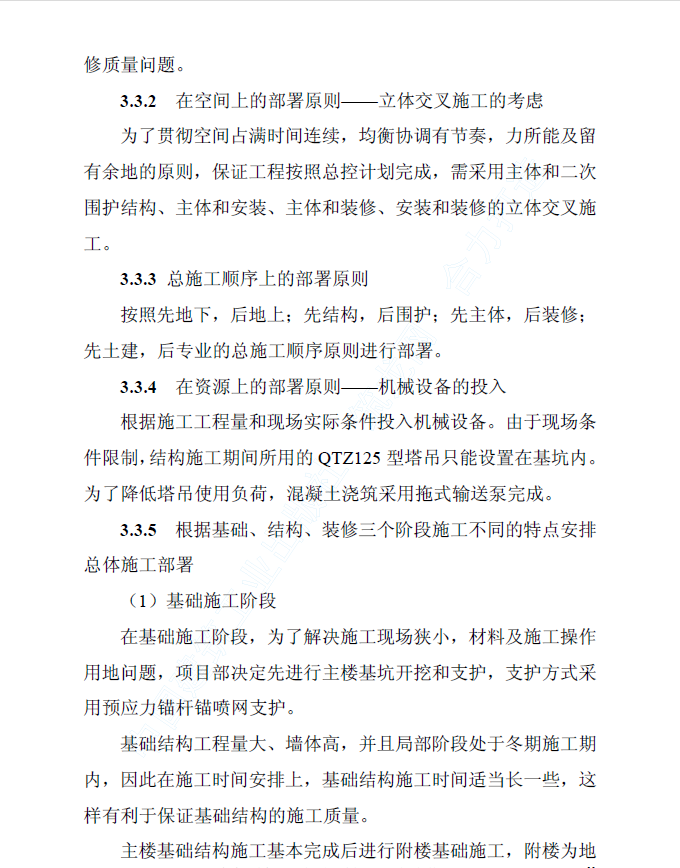

三、施工部署
四、施工准备
五、主要施工方法及技术措施
六、装饰工程
七、工程重点、难点施工工序保证措施:
八、施工管理措施
