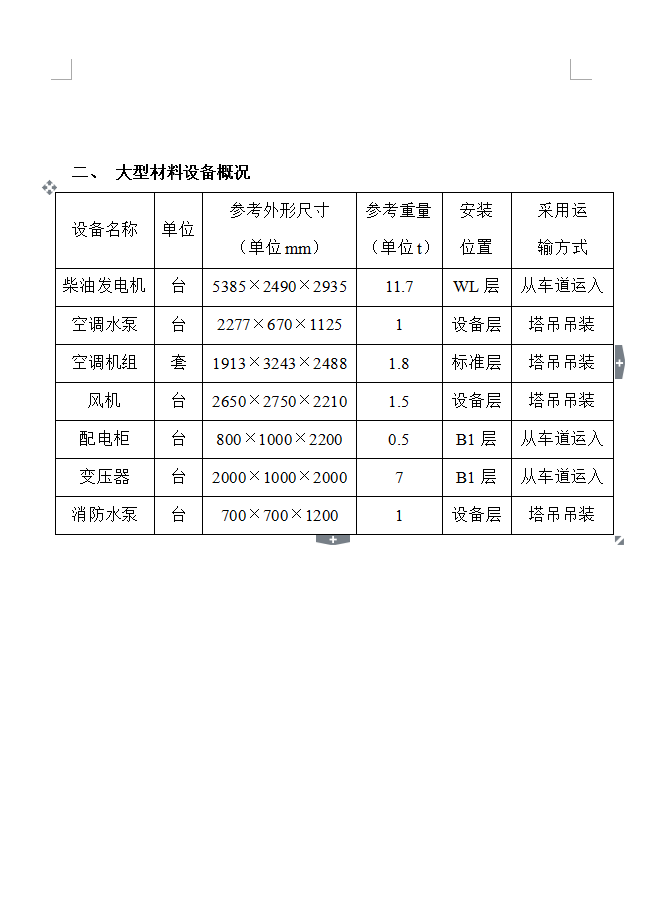

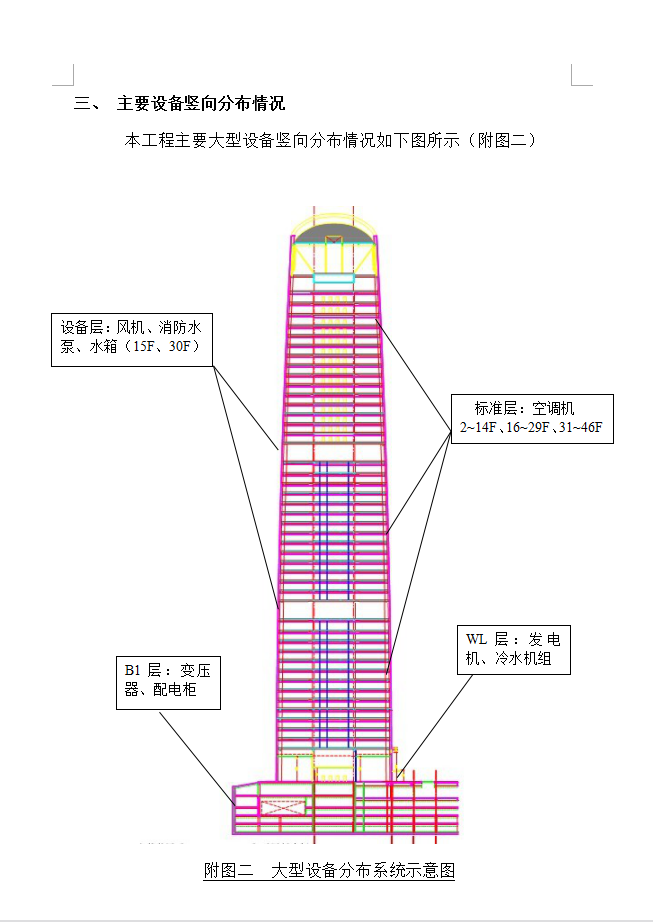

吊装难点、重点分析:1.设备分布楼层多,每层都有设备,而设备层15层、30层更加集中,垂直运输量大。2.设备超高层吊装时,吊装过程中的安全措施难度大,通信联络难度大,要求高。3.垂直运输机械使用频繁,协调难度大。4.专业交叉施工多,协调难度大。尤其幕墙的吊运安装会影响其他设备的安装。本工程塔楼两部施工电梯的额定负荷为1000千克,施工电梯内净空最大为2300×1500×3000,小型设备均可使用施工电梯进行运输;塔吊远端起吊最大值为3.5t,最近端起吊最大值为8.5t,针对避难层设备比较集中的特点,在15层、30层及需要设卸料平台的楼层设置卸料平台,利用塔吊进行吊装运输。
