降水工程施工质量监理控制要点
1 检查井点位置线,基槽上口位置线,基槽底口位置线准确无误。
2 检查井点深度、直径、间距是否符合方案的要求,并对成孔过程、孔底处理下管填充滤料及泸料的粒径,洗井等过程进行监控。
3 在降水过程中分包单位应确保降水系统的设备运行良好,值班人员按时上岗并做好观测记录,同时配备好备用设备。
4 在降水过程中需对槽壁进行支护处理时应按施工方案分段、分层土方和支护交替进行,并保持水位处于基底土方下50厘米。
5 停止降水的时间应根据施工图纸的抗浮要求确定,当设计图纸未明确时应在设计交底时请设计人员明确,以免造成质量事故。

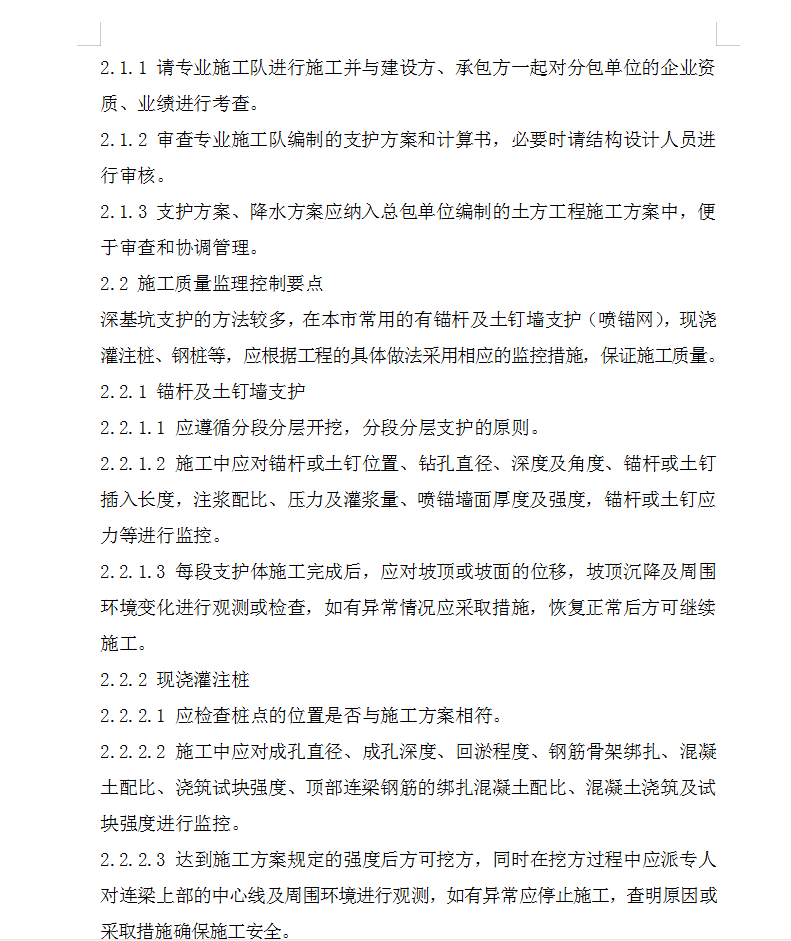

深基坑支护工程施工质量监理控制要点
深基坑支护的方法较多,在本市常用的有锚杆及土钉墙支护(喷锚网),现浇灌注桩、钢桩等,应根据工程的具体做法采用相应的监控措施,保证施工质量。
1 锚杆及土钉墙支护
1.1 应遵循分段分层开挖,分段分层支护的原则。
1.2 施工中应对锚杆或土钉位置、钻孔直径、深度及角度、锚杆或土钉插入长度,注浆配比、压力及灌浆量、喷锚墙面厚度及强度,锚杆或土钉应力等进行监控。
1.3 每段支护体施工完成后,应对坡顶或坡面的位移,坡顶沉降及周围环境变化进行观测或检查,如有异常情况应采取措施,恢复正常后方可继续施工。
