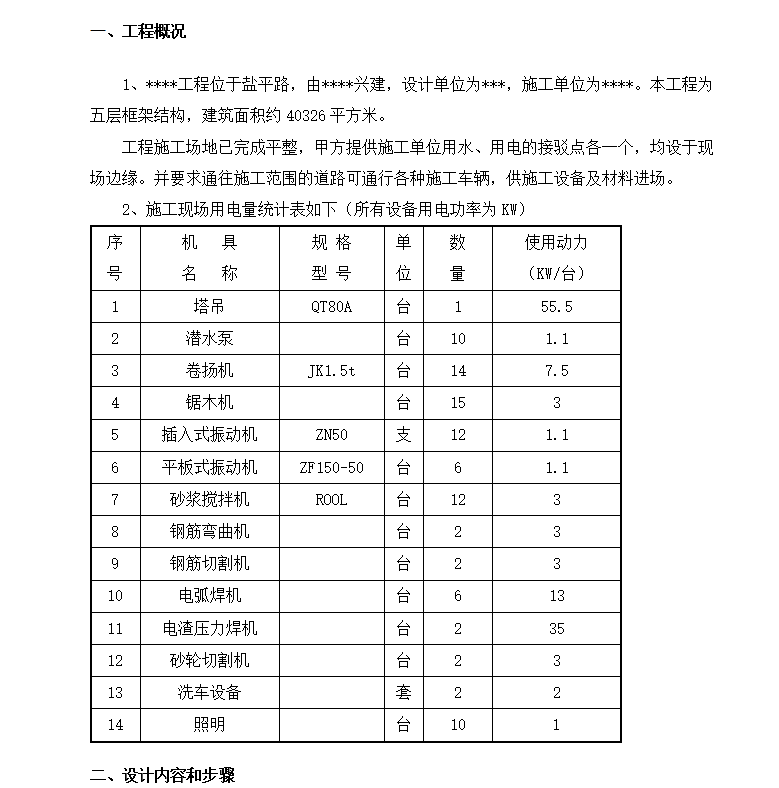

本工程为五层框架结构,建筑面积约40326平方米。工程施工场地已完成平整,甲方提供施工单位用水、用电的接驳点各一个,均设于现场边缘。并要求通往施工范围的道路可通行各种施工车辆,供施工设备及材料进场。
1、现场勘察及初步设计
1)施工现场范围内上、下水管道及各种埋地线路径已清除,施工现场已通水电,现场内无一、二级负荷。施工现场由供电部门设一供电总箱内有计量设备。本设计只负责总箱以下的线路、电气开关的选择。
2)根据施工现场用电设备布置情况,在场内沿围墙架设电缆, LFG至分配电箱,再由分配电箱引至各用电设备的开关箱。
用电管理
⒈临时用电必须按“《施工现场临时用电安全技术规范》JGJ46-88”编制用电施工组织设计制定安全用电技术措施和电气防火措施。
⒉临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。
⒊临时用电施工组织设计的内容和步骤:
⑴ 现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向。
⑵ 进行负荷计算,选择导线截面和电器的类型、规格。
⑶ 绘制电气平面图,立面图和接线系统图。
⑷ 制定安全用电技术措施和电气防火措施。
